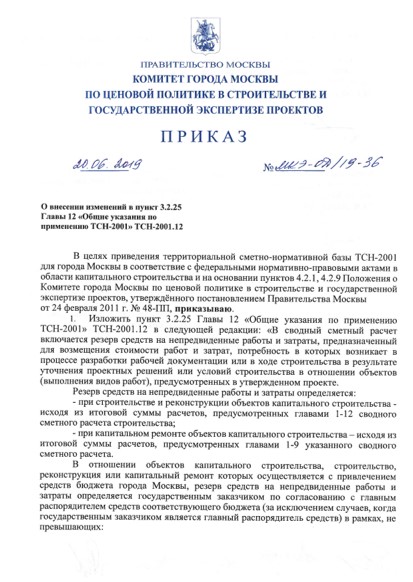

ТСН-2001
Резерв на непредвиденные
В сводный сметный расчет стоимости строительства включается резерв средств на непредвиденные работы и затраты, предназначенный для возмещения стоимости работ и затрат, потребность в которых возникает в процессе разработки рабочей документации или в ходе строительства в результате уточнения проектных решений или условий строительства в отношении объектов (выполнения видов работ), предусмотренных в утвержденном проекте.
Резерв средств на непредвиденные работы и затраты определяется:
- при строительстве и реконструкции объектов капитального строительства - исходя из итоговой суммы расчетов, предусмотренных главами 1 - 12 сводного сметного расчета стоимости строительства;
- при капитальном ремонте объектов капитального строительства - исходя из итоговой суммы расчетов, предусмотренных главами 1 - 9 указанного сводного расчета.
В отношении объектов капитального строительства, строительство, реконструкция или капитальный ремонт которых осуществляется с привлечением средств бюджетов бюджетной системы Российской Федерации, резерв средств на непредвиденные работы и затраты определяется государственным заказчиком по согласованию с главным распорядителем средств соответствующего бюджета (за исключением случаев, когда государственным заказчиком является главный распорядитель средств) в размерах, не превышающих:
а) 2-х процентов - для объектов капитального строительства непроизводственного назначения;
б) 3-х процентов - для объектов капитального строительства производственного назначения;
в) 10-ти процентов - для уникальных объектов капитального строительства, а также объектов метрополитена (за исключением подготовительного периода).
